Fuld fart på udrulning af fjernvarme i Vindinge

Fors er netop ved at afslutte første etape af fjernvarmeudrulningen i Vindinge, hvor knap 75 procent tager imod tilbuddet om fjernvarme. Anden etape er netop påbegyndt, også her er tilslutningsprocenten positiv.

28. mar. 2025
Tekst af Karen Grønning Mikkelsen, kgm@danskfjernvarme.dk

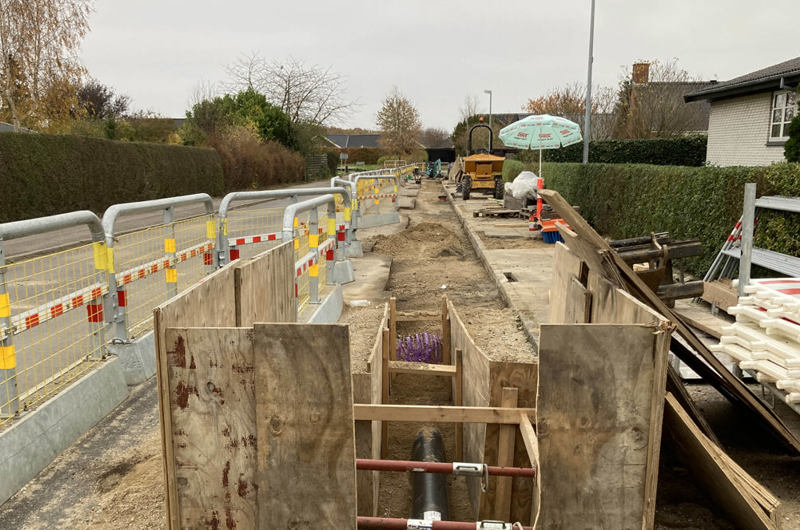

Gravearbejde på Hjortlund i Vindinge. Foto. Fors.

Indhold

    Det går godt for Fors’ fjernvarmeudrulning i Vindinge, hvor deres første etape med fjernvarmeudrulningen er tæt på at være i mål.

    Gravearbejdet til denne etape er afsluttet, og Fors er i gang med at installere de sidste fjernvarmeanlæg, således at alle nye kunder på etapen snart kan tænde for fjernvarmen derhjemme.

    Tilslutningsprocenten på første etape er knap 75 procent, hvilket vil sige at et samlet areal på mere end 52.000 m2 opvarmes af fjernvarme, når de sidste anlæg er installeret og koblet på.

    Det vækker begejstring hos Fors’ projektleder, Mia Cynthia Paasche Cronfeld, som er projekter på fjernvarmeudrulningen i Vindinge, at fjernvarmen i den grad vinder indpas hos borgerne.

    - Det er rart at se, at mange vælger fjernvarmen til i Vindinge. Lige nu er vi i færd med at få koblet de sidste fra etape et på varmen, samtidig med at vi for alvor er gået i gang med gravearbejdet til etape to.

    Gravearbejdet til etape 2 er netop påbegyndt, og 52 procent har på nuværende tidspunkt allerede takket ja. Erfaringen hos Fors er, at flere takker ja til fjernvarme, når gravearbejdet går i gang på den enkelte vej.

    Indtil gravemaskinerne har passeret den pågældende adresse, kan tilmelding ske til kampagnepris på 25.000 kroner. En senere tilmelding kan ske til normalpris på 50.000 kroner.

    Det har for Mia Cynthia Paasche Cronfeld indtil videre været en givende og lærerig proces med fjernvarmeudrulningen i Vindinge.

    - Det har det, fordi gravearbejdet altid er en uforudsigelig størrelse, man ved aldrig helt, hvad der kan dukke op, når man først graver i jorden. Derfor er tidsplanerne også hæftet med en vis usikkerhed, fortæller projektlederen og uddyber:

    - Vi har erfaret, at kommunikationen til både de kommende fjernvarmekunder og øvrige naboer har stor betydning. Vi har gjort os både gode og vigtige erfaringer i Vindinge, som vi tager med os videre til de følgende to etaper og til Fors’ andre fjernvarmeprojekter.

    Allerede nu har 23 procent tilmeldt sig tredje og sidste etape i Vindinge, der forventes at opstarte i løbet af 2026.

    Stort set alle Fors’ kunder har valgt fjernvarme på abonnement, hvor service og vedligehold er inkluderet.
